Maison container : le permis de construire, pas à pas

Maison container et permis de construire : seuils, surfaces, dossier et délais expliqués. Suivez le parcours pour déposer une demande sans erreur.

Maison container bardée de bois dans un jardin avec un dossier de permis de construire posé au premier plan
Sommaire

Quelle autorisation pour votre maison container ?

Quelle est la surface de plancher ou l’emprise au sol de votre projet (la plus grande des deux) ?

Temps de lecture estimé : 9 minutes

Points clés à retenir

  • Au-delà de 20 m² de plancher ou d’emprise, le permis est obligatoire.
  • De 5 à 20 m², une déclaration préalable suffit en droit commun.
  • Le seuil de 40 m² ne vaut que pour certaines extensions en zone urbaine de PLU.
  • Architecte obligatoire au-delà de 150 m² pour un particulier.
  • Calculez les surfaces finies, après isolation et bardage.

Maison container : quand le permis de construire est-il obligatoire ?

Pour une maison container, le permis de construire est obligatoire dès que le projet dépasse 20 m² de surface de plancher ou d’emprise au sol (Service Public, fiche vérifiée le 13 février 2026). En dessous, une déclaration préalable suffit en général. Ce que le vendeur annonce comme surface intérieure ne compte pas seul : l’administration regarde aussi l’emprise au sol.

ProjetAutorisation habituelle
Construction nouvelle jusqu’à 5 m²Aucune formalité en droit commun, sous réserve des règles locales
Construction nouvelle de plus de 5 m² et jusqu’à 20 m² inclusDéclaration préalable
Construction nouvelle de plus de 20 m²Permis de construire

Construction nouvelle : permis au-delà de 20 m² de surface de plancher ou d’emprise au sol

Un seul des deux critères suffit à déclencher le permis. Un container de 40 pieds occupe environ 30 m² au sol : il dépasse donc le seuil à lui seul. Deux containers de 20 pieds posés côte à côte aussi.

Petits projets : déclaration préalable et dispenses, avec limites en secteur protégé

Pour une construction nouvelle de plus de 5 m² et jusqu’à 20 m² inclus, la déclaration préalable s’applique, avec une hauteur maximale de 12 m en droit commun (Conseil national de l’Ordre des architectes, document mis à jour en 2019). Les dispenses de formalité ne se généralisent pas aux secteurs protégés. Près d’un monument historique ou en site patrimonial, je pars du principe qu’il faut tout déclarer et je vérifie en mairie.

Container sans fondations : pourquoi la mobilité ne dispense pas automatiquement d’autorisation

Le fait que le container repose sur des plots ou puisse être déplacé ne vous exonère de rien. Un container posé durablement et aménagé pour être habité ou utilisé reste une construction. Seuls comptent sa surface, sa destination et sa durée d’implantation.

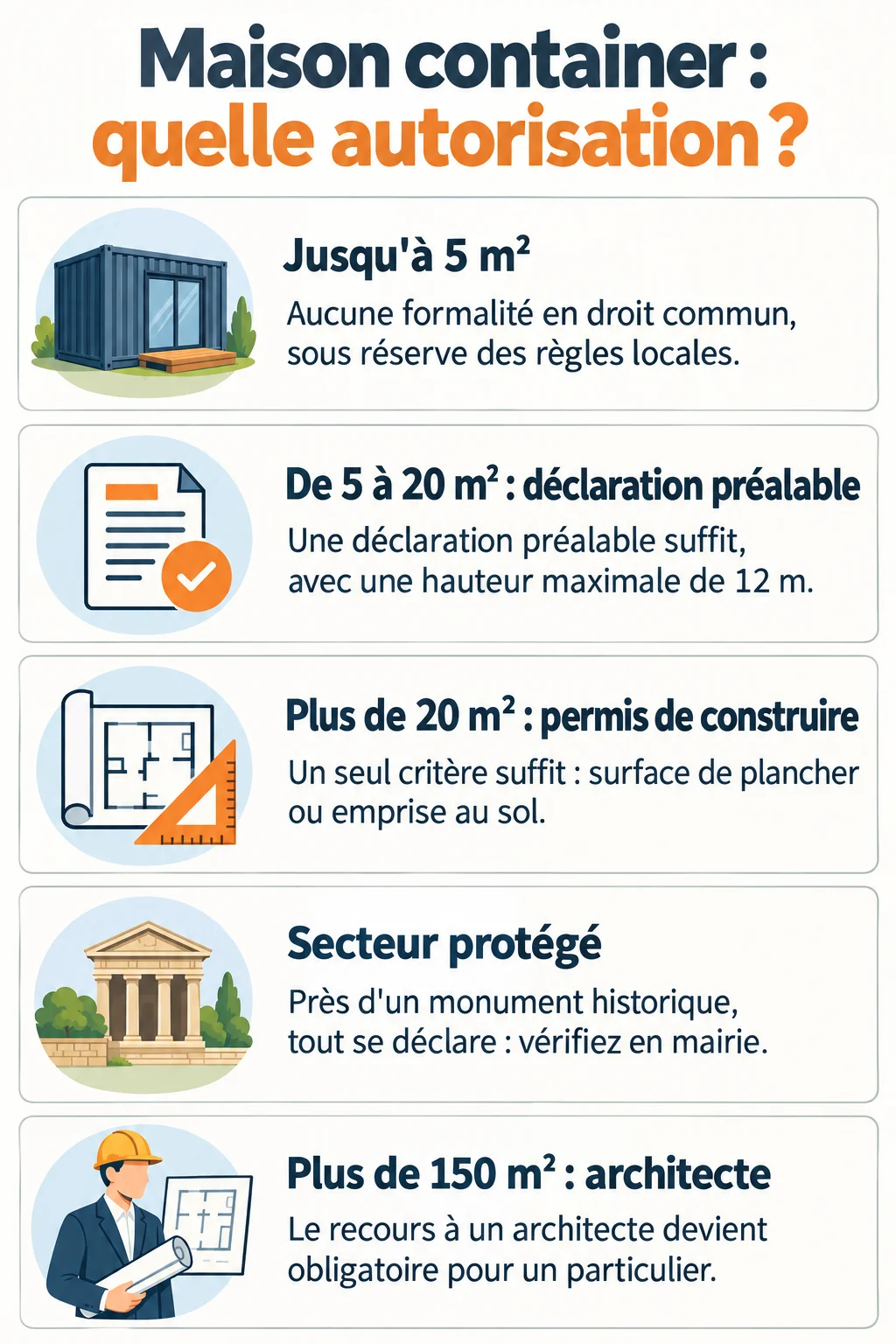

Maison container : quelle autorisation ? : Jusqu'à 5 m², De 5 à 20 m² : déclaration préalable, Plus de 20 m² : permis de construire, Secteur protégé, Plus de 150 m² : architecte
Selon la surface de plancher ou l’emprise au sol, une maison container relève d’aucune formalité, d’une déclaration préalable ou d’un permis de construire.
Ouvrir l’infographie en grand

Quelle autorisation pour une extension ou un studio de jardin ?

Annexe indépendante : appliquer les seuils d’une construction nouvelle

Un studio de jardin en container, séparé de la maison, suit les règles d’une construction nouvelle : déclaration préalable entre 5 et 20 m², permis au-delà. Le seuil de 40 m² ne lui est pas applicable.

Extension en zone urbaine d’un PLU : conditions du seuil de 40 m²

Ce seuil de 40 m² concerne certaines extensions situées en zone urbaine d’un PLU (Service Public, fiche vérifiée le 11 décembre 2024). Il suppose aussi que la surface totale après travaux ne dépasse pas 150 m², sinon le permis revient. Un container accolé à la maison peut donc relever de ce régime, mais pas un container isolé dans le jardin.

Exemple pédagogique : extension de 25 m² sur une maison de 130 m²

Un module de 25 m² est inférieur à 40 m², donc la déclaration préalable semble suffire. Pourtant, 130 + 25 donne 155 m² après travaux, au-delà de 150 m². Le permis de construire devient alors nécessaire, et le recours à un architecte aussi. Ce calcul se fait avant d’acheter le container, pas après.

Vérifier que le terrain peut accueillir une maison container

PLU, carte communale ou RNU : identifier les règles de la parcelle

Première démarche : savoir quel document d’urbanisme s’applique à la parcelle. La mairie vous l’indique, et le plan de zonage se consulte souvent en ligne. Le règlement fixe ce qui est permis, interdit ou encadré, notamment pour l’aspect des constructions.

Terrain agricole ou naturel : restrictions et exceptions à vérifier localement

En zone agricole ou naturelle, la construction d’une habitation est très encadrée et les exceptions varient selon la commune. Je ne conseille jamais d’acheter un terrain sur la seule promesse qu’on pourra y poser un container. Il faut obtenir la réponse écrite avant.

Certificat d’urbanisme opérationnel : faisabilité, sans autorisation de construire

Le certificat d’urbanisme opérationnel indique si le projet est réalisable sur le terrain. Il ne remplace pas le permis : il sécurise l’achat et la conception. Pour un terrain à acheter, c’est l’étape la plus utile avant de signer.

Aspect extérieur, reculs, hauteur et secteurs protégés : anticiper les blocages

Les refus portent souvent sur l’aspect extérieur, la hauteur, l’implantation par rapport aux limites ou l’insertion dans un secteur protégé. Un container laissé en tôle brute passe mal. Prévoir un bardage, des teintes et des matériaux cohérents avec le voisinage change l’issue.

Calculer les surfaces et déterminer le recours à l’architecte

Surface de plancher, emprise au sol et surface habitable : ne pas les confondre

La surface de plancher se calcule à partir des surfaces closes et couvertes, l’emprise au sol correspond à la projection de la construction sur le terrain, et la surface habitable relève d’un autre calcul. Pour l’autorisation, on retient surface de plancher et emprise au sol. Les surfaces sous une hauteur inférieure ou égale à 1,80 m sont déduites de la surface de plancher (Service Public, 2026). Ce n’est pas une hauteur minimale d’habitabilité.

Containers assemblés ou superposés : comptabiliser tous les niveaux créés

Quand vous superposez des containers, chaque niveau crée de la surface de plancher. Deux modules de 15 m² empilés totalisent 30 m² de plancher, même si l’emprise au sol reste de 15 m². Il faut additionner tous les niveaux avant de choisir la procédure.

Isolation et bardage : dessiner les dimensions finales du projet

Un container est étroit, et l’isolation réduit encore l’intérieur. À l’inverse, l’isolation par l’extérieur et le bardage augmentent l’emprise. Dans mon expérience, il faut dessiner dès le départ les dimensions finies, murs terminés, et calculer les surfaces sur ces cotes plutôt que sur celles du catalogue.

Particulier et SCI : seuil de 150 m² et obligation liée au statut du demandeur

Un particulier qui construit pour lui-même doit faire appel à un architecte au-delà de 150 m² (Service Public, fiche vérifiée le 7 septembre 2026). À exactement 150 m², le seuil n’est pas dépassé. Pour une SCI, l’obligation s’applique à tout projet soumis à permis, quelle que soit la surface.

Constituer le dossier de permis de construire pour une maison container

Le dossier se prépare avant d’engager des dépenses. Ça paraît compliqué, ça ne l’est pas : il s’agit surtout de documents graphiques et d’une notice claire, à produire dans l’ordre.

Formulaire PCMI à jour et pièces graphiques PCMI1 à PCMI8

Pour une maison individuelle, on utilise le formulaire de permis de construire de maison individuelle, avec les pièces numérotées PCMI1 à PCMI8. Elles comprennent le plan de situation, le plan de masse, les plans de coupe, de façades et de toitures, ainsi que les documents d’insertion. Je vérifie toujours que le formulaire est la version en vigueur avant de remplir.

Notice et insertion paysagère : montrer les matériaux et l’aspect définitif

La notice décrit le terrain et le projet. Les photos et les montages d’insertion doivent montrer l’aspect final : bardage, couleurs, menuiseries, toiture. Un rendu avec un container nu serait contradictoire avec ce que vous construirez vraiment.

RE2020 : identifier les exigences et attestations applicables au projet

Selon la nature du projet, des exigences et attestations liées à la RE2020 s’appliquent. Il faut les identifier dès la conception, car l’isolation, la ventilation et le chauffage d’un container se règlent mal une fois le dossier déposé.

Accès, réseaux et assainissement : distinguer pièces exigibles et études techniques

Les pièces du dossier ne sont pas les mêmes que les études techniques. Mais l’accès à la voirie, le raccordement à l’eau et à l’électricité, l’assainissement collectif ou individuel restent à régler avant ou pendant le chantier. Je les renseigne dès le dépôt pour éviter les demandes de compléments.

Déposer la demande et suivre l’instruction

Dépôt en mairie ou téléservice : récépissé et dossier complet

Le dépôt se fait en mairie ou, selon la commune, par téléservice. Vous recevez un récépissé qui fait partir les délais. Conservez-le précieusement, car il sert de preuve de la date de dépôt.

Délais : déclaration préalable, permis individuel et secteur protégé

  • 1 mois pour une déclaration préalable complète (Service Public, fiche vérifiée le 13 février 2026).
  • 2 mois pour le permis d’une maison individuelle, à compter du dépôt complet. Le recours à un architecte n’ajoute pas automatiquement un mois.
  • 3 mois pour une maison individuelle en secteur protégé. Il faut reprendre le délai effectivement notifié pour le projet.

Pièces manquantes et décision tacite : délais et exceptions

La mairie dispose d’un mois pour réclamer les pièces manquantes. Vous avez ensuite trois mois pour les fournir (Service Public, 2026). Passé le délai d’instruction, le silence vaut en principe accord, avec des exceptions, notamment en secteur protégé. Je demande donc toujours un certificat écrit avant de commencer.

Budget administratif : dépôt gratuit, plans, études et fiscalité distincts

Le dépôt du dossier est gratuit. Les coûts viennent des plans, des études et d’éventuels honoraires d’architecte. La fiscalité liée à la construction est un poste distinct, à anticiper séparément.

Sécuriser le chantier d’une maison container et traiter un refus

Affichage, recours des tiers et validité du permis

Dès l’obtention de l’autorisation, il faut afficher le panneau sur le terrain. Les tiers disposent de 2 mois pour contester, à compter du premier jour d’un affichage continu de deux mois (Service Public, 2026). Le permis est valable 3 ans, avec deux prolongations possibles d’un an, à demander au moins deux mois avant l’expiration. Elles ne sont pas automatiques.

Déclaration d’ouverture de chantier et DAACT

Le début des travaux fait l’objet d’une déclaration d’ouverture de chantier. À la fin, la DAACT atteste l’achèvement et la conformité des travaux. Ces deux formalités se font en mairie et ferment le dossier proprement.

Refus motivé : corriger le projet ou examiner les voies de recours

Un refus est toujours motivé. Le plus souvent, il vaut mieux corriger le point bloquant (aspect, hauteur, implantation) et redéposer. Les voies de recours existent, mais elles prennent du temps et supposent un dossier solide.

Installation sans autorisation : régularisation possible, jamais garantie

Une installation sans autorisation peut parfois être régularisée, sans que ce soit garanti. Le risque est de devoir déposer le container après l’avoir payé et installé. Pour une maison container, le permis de construire s’obtient donc avant la livraison du premier module.
